במאמר זה:
תהליך קבלת היתר בנייה בישראל הוא הליך מורכב האורך בממוצע בין שנה לשנתיים, כאשר משך הזמן נגזר ישירות מסוג הפרויקט וממידת מורכבותו. בעוד שפרויקטים פשוטים או כאלו המוגשים במסלול מקוצר יכולים להסתיים בתוך חודשים ספורים, פרויקטים רחבי היקף כמו התחדשות עירונית עשויים להימשך שנים. לוחות הזמנים מושפעים באופן דרמטי מעומסים בוועדות המקומיות, קיומן של התנגדויות שכנים והצורך באישור הקלות, לצד שלבים בירוקרטיים מובנים הכוללים בדיקות סף ובקרת תכן.
| שלבים בתהליך הקבלה | פירוט הפעולה | זמן משוער |
|---|---|---|
| מידע להיתר | הגשת בקשה מקוונת לקבלת הנחיות תכנוניות מהגלריה/עירייה | 45 – 90 יום |
| תכנון ועריכת הבקשה | עבודת אדריכל, מדידות, הכנת גרמושקה ותיאום מול יועצים | 2 – 4 חודשים |
| בקרה מרחבית | בדיקת תנאי סף וקליטת הבקשה במערכת רישוי זמין | 30 – 45 יום |
| החלטת ועדה | דיון בבקשה, אישור בתנאים או דחייה על ידי ועדת התכנון | 2 – 5 חודשים |
| מילוי תנאים להיתר | תשלום אגרות, היטלי השבחה, ואישורי גופים חיצוניים (פיקוד העורף, כבאות) | 3 – 6 חודשים |
| הפקת היתר סופי | חתימות סופיות של מהנדס הוועדה וקבלת הנייר המאשר בנייה | 14 – 30 יום |
זמני המתנה לקבלת ההיתר לפי סוג הפרויקט
- הליך מקוצר או בית פרטי: כ-3 עד 6 חודשים (בתנאים אופטימליים).
- בנייה רוויה ופרויקטים גדולים: בין 9 ל-15 חודשים.
- תמ"א 38 והתחדשות עירונית: כ-3.5 עד 4 שנים בממוצע.

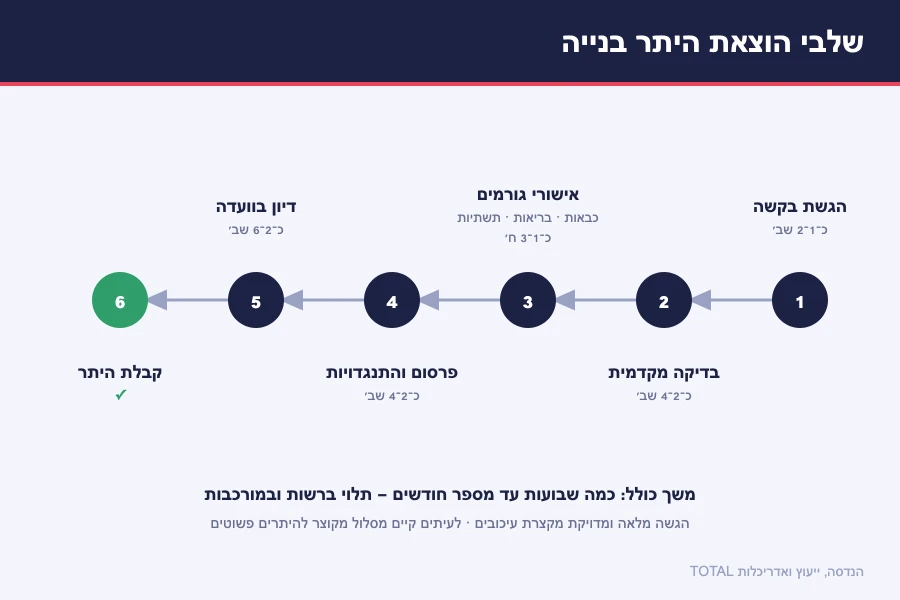

השלבים בתהליך הקבלה והזמנים המשוערים לכל שלב
- תיק מידע להיתר: כ-30 ימי עבודה.
- בדיקת סף (תקינות הבקשה): 3 עד 5 חודשים.
- בקרה מרחבית: בין 45 יום (במסלול מקוצר) ל-90 יום (במסלול רגיל).
- בקרת תכן ומילוי תנאים: 4 עד 8 חודשים, בהתאם לתיקון דרישות הוועדה.
- שלב התשלומים והנפקת ההיתר: 10 ימים עד חודש מרגע עמידה בכל התנאים.

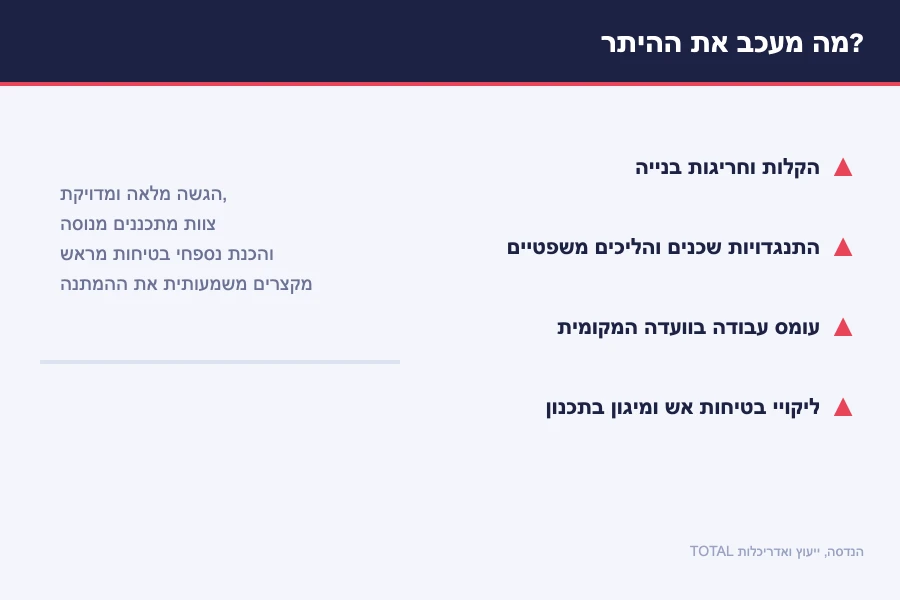

מה משפיע בעיקר על זמן ההמתנה להיתר?
- מורכבות התכנון: בקשות הכוללות הקלות או חריגות בנייה מאריכות את התהליך.
- יעילות הרשות המקומית: שינויים בעומס העבודה ובתקני כוח האדם בין ועדה לוועדה.
- התנגדויות: הליכים משפטיים או התנגדויות מצד שכנים שעלולים לעכב את האישור בחודשים ארוכים.
- רפורמות: כניסת תהליכים כמו "רישוי עצמי" שמטרתם לצמצם את זמני ההמתנה עבור אדריכלים מורשים.
פירוט מורחב על השלבים המרכזיים בדרך לקבלת היתר הבנייה
תהליך הרישוי בישראל עבר רפורמות משמעותיות בשנים האחרונות (תיקון 101), במטרה לקצר את לוחות הזמנים, אך בפועל מדובר עדיין במסלול ביורוקרטי מורכב. השלב הראשון הוא שלב המידע להיתר, האורך לרוב בין 30 ל-45 ימי עבודה. בשלב זה, הוועדה המקומית מספקת את כל המגבלות והזכויות החלות על המגרש. לאחר מכן, מתחיל שלב עריכת הבקשה על ידי האדריכל, המשלב יועצים שונים כגון מהנדסי קונסטרוקציה, אינסטלציה ונוף.
כחלק בלתי נפרד מהגשת הבקשה, יש לתת דגש על היבטים סביבתיים ותשתיתיים. כך למשל, מבני ציבור או פרויקטים למגורים בקרבת צירי תנועה נדרשים לעיתים קרובות לשירותיו של מומחה למיגון אקוסטי ופתרונות בידוד, על מנת להבטיח עמידה בתקני הרעש המחמירים. עיכובים בשלב זה נובעים לרוב מחוסר התאמה בין דרישות היועצים לבין התוכניות האדריכליות.

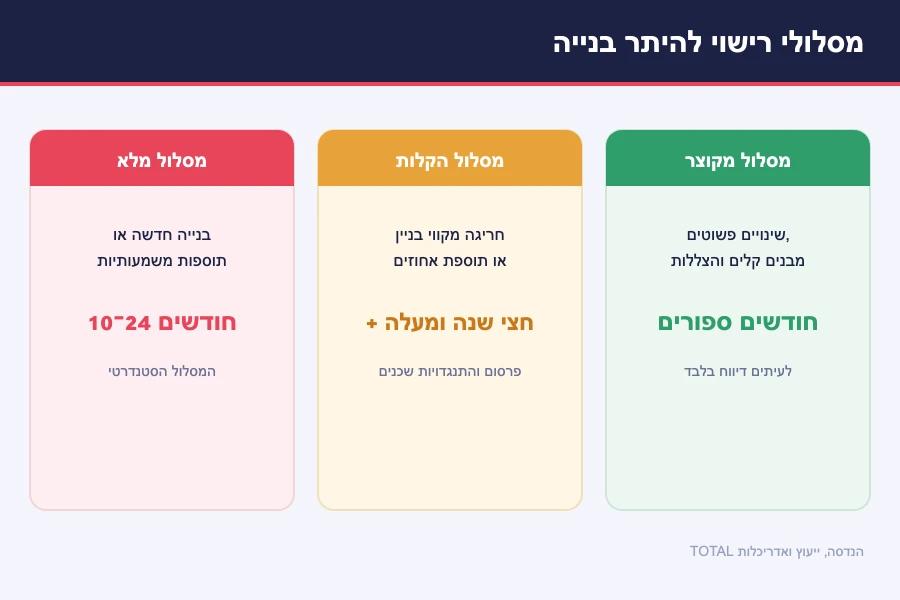

מסלולי רישוי הקיים לקבלת ההיתר ומשמעותם על לוח הזמנים
משך הזמן הממוצע להוצאת היתר בנייה נע לרוב בין 10 ל-24 חודשים, אך קיימים מסלולים שונים שעשויים להשפיע על המהירות:
- מסלול הקלות ושימושים חורגים: אם הבקשה כוללת בקשה להקלה (חריגה מקווי בניין, תוספת אחוזים וכדומה), התהליך מתארך משמעותית בשל הצורך בפרסום בעיתונות ושמיעת התנגדויות שכנים, מה שעלול להוסיף חצי שנה לפחות לתהליך.
- מסלול רישוי מזורז: מיועד לשינויים פשוטים יחסית. יתרה מכך, עבור מבנים קלים או הצללות, כדאי להכיר את ההטבות הגלומות בתוך תקנות הפטור מהיתר והליכי הרישוי המקוצרים, אשר מאפשרים לעיתים דיווח בלבד ללא צורך בהיתר מלא וממושך.
- מסלול רישוי מלא: המסלול הסטנדרטי לבנייה חדשה או תוספות משמעותיות.
דרישות בטיחות ותקינה המעכבות את ההיתר
לאחר שהבקשה עוברת את שלב "בקרת התוכן" בוועדה, היא עוברת לבדיקת גופים חיצוניים. אחד הגורמים המשפיעים ביותר על קבלת ה"סטמפה" הסופית הוא עמידה בתנאי מיגון ובטיחות. המבקשים נדרשים להציג אישורים מפיקוד העורף ומרשות הכבאות, תוך הקפדה על עמידה בדרישות בטיחות אש ומיגון מבנים כפי שמוגדר בחוק. כל ליקוי בתכנון מערכות הכיבוי או המילוט עלול להחזיר את התוכנית לשולחן השרטוט ולגרום לעיכוב של חודשים.
בנוסף, יציבות המבנה היא תנאי סף קריטי. המהנדס נדרש להוכיח כי התכנון עומד בכל תקני העומסים והרוחות המחמירים, במיוחד כאשר מדובר בבנייה רוויה או במבנים בעלי מורכבות הנדסית יוצאת דופן. ללא חוות דעת הנדסית חתומה ומאושרת, הוועדה לא תנפיק את היתר הבנייה המיוחל.
כיצד ניתן לקצר את זמן ההמתנה?
על מנת לצמצם את לוחות הזמנים, מומלץ לבחור בצוות מתכננים מנוסה שמכיר את הדרישות הספציפיות של הרשות המקומית. כמו כן, הכנה מוקדמת של נספחי הבטיחות והסביבה יכולה למנוע פינג-פונג מיותר מול בוקרי המכון לבקרה. במציאות של שנת 2024 ואילך, ועל רקע אתגרי הביטחון בישראל, ניהול האתר והבטיחות בו הופכים למורכבים יותר. לכן, חשוב להסתייע בשירותי יועץ בטיחות מוסמך המעודכן ברגולציה העדכנית, שכן תכנון בטיחותי לקוי בשלבי ההגשה יתבטא בסירוב של הוועדה ובעיכובים רגולטוריים כואבים בכיס.
סיכום ומסקנות קבלת היתרי בניה
לסיכום, קבלת היתר בנייה היא מרתון ולא ספרינט. בעוד שהחוק מגדיר זמנים מקסימליים לכל שלב, המציאות בשטח מלמדת כי תהליך ממוצע אורך כ-18 חודשים. היערכות מוקדמת, הבנה של חוקי התכנון והבנייה, ושיתוף פעולה הדוק עם יועצים מומחים הם המפתח לצליחת התהליך במינימום תקלות ובמקסימום יעילות.
שאלות ותשובות נפוצות בנושא זמני קבלת ההיתר
אנחנו רוצים לבנות יחידת הורים על הגג, כמה זמן לוקח לקבל היתר בניה בראשון לציון למשל?
כמה זמן לוקח לקבל היתר בניה לתוספת קטנה תלוי מאוד בעומס בוועדה באותו רגע. בערים כמו ראשון לציון, אם התוכנית תואמת תב"ע, התהליך נע סביב 6-10 חודשים. חשוב להבין שגם בתוספת קטנה, השאלה לגבי כמה זמן לוקח לקבל היתר בניה מושפעת ממהירות התגובה שלכם לדרישות המיגון של הג"א. בסופו של יום, תיאום ציפיות נכון לגבי כמה זמן לוקח לקבל היתר בניה יחסוך לכם הרבה כאב ראש.
קנינו מגרש במושב ואנחנו מתכננים וילה, כמה זמן לוקח לקבל היתר בניה לבית פרטי מאפס?
כשמדובר בבית פרטי, כמה זמן לוקח לקבל היתר בניה יכול להימשך בין 10 ל-14 חודשים. בתחילת הדרך אתם תוהים כמה זמן לוקח לקבל היתר בניה בגלל בדיקות הסף והמדידות, ואז נכנסים לשלבי הבקרה המרחבית. אם השכנים יגישו התנגדויות, התשובה לשאלה כמה זמן לוקח לקבל היתר בניה עשויה להשתנות ולהתארך בחודשים נוספים של דיוני ועדה.
מה הסיפור עם "רישוי זמין" והאם זה באמת משפיע על כמה זמן לוקח לקבל היתר בניה כיום?
מערכת רישוי זמין נועדה לייעל את התהליך, אך כמה זמן לוקח לקבל היתר בניה בפועל עדיין מושפע מהגורם האנושי. כיום, כמה זמן לוקח לקבל היתר בניה תלוי בשאלה האם המסלול הוא הקלה או תואם תב"ע. במידה והאדריכל שלכם מגיש תיק מושלם ללא טעויות, משך הזמן שבו בודקים כמה זמן לוקח לקבל היתר בניה מתקצר משמעותית בזכות האוטומציה של המערכת.
האם סגירת מרפסת נחשבת להליך ארוך וזול, וכמה זמן לוקח לקבל היתר בניה עבורה?
במסגרת "רפורמת הפרגולות", כמה זמן לוקח לקבל היתר בניה לסגירת חורף או מרפסת יכול להיות מהיר מאוד – לעיתים תוך 3-4 חודשים בלבד. הליך מקוצר משפיע לטובה על כמה זמן לוקח לקבל היתר בניה מכיוון שהבירוקרטיה מצומצמת. למרות זאת, אל תזלזלו בתיק המידע, כי הוא המפתח להבנה של כמה זמן לוקח לקבל היתר בניה במקרה הספציפי של הבניין שלכם.
{
"@context": "https://schema.org",
"@type": "FAQPage",
"mainEntity": [
{
"@type": "Question",
"name": "אנחנו רוצים לבנות יחידת הורים על הגג, כמה זמן לוקח לקבל היתר בניה בראשון לציון?",
"acceptedAnswer": {
"@type": "Answer",
"text": "כמה זמן לוקח לקבל היתר בניה לתוספת קטנה בערים כמו ראשון לציון נע סביב 6-10 חודשים, בהנחה שהתוכנית תואמת תב"ע. משך הזמן מושפע ממהירות התגובה לדרישות הג"א ומעומס הוועדה המקומית."
}
},
{
"@type": "Question",
"name": "קנינו מגרש במושב ואנחנו מתכננים וילה, כמה זמן לוקח לקבל היתר בניה לבית פרטי מאפס?",
"acceptedAnswer": {
"@type": "Answer",
"text": "עבור בית פרטי, כמה זמן לוקח לקבל היתר בניה נמשך בדרך כלל בין 10 ל-14 חודשים. התהליך כולל בדיקות סף, בקרה מרחבית ועלול להתארך במידה וישנן התנגדויות שכנים המצריכות דיוני ועדה נוספים."
}
},
{
"@type": "Question",
"name": "מה הסיפור עם 'רישוי זמין' והאם זה באמת משפיע על כמה זמן לוקח לקבל היתר בניה כיום?",
"acceptedAnswer": {
"@type": "Answer",
"text": "מערכת רישוי זמין מייעלת את התהליך, אך כמה זמן לוקח לקבל היתר בניה עדיין תלוי באיכות ההגשה של האדריכל. הגשה ללא טעויות במסלול תואם תב"ע מקצרת את הזמן משמעותית בזכות האוטומציה של המערכת."
}
},
{
"@type": "Question",
"name": "האם סגירת מרפסת נחשבת להליך ארוך, וכמה זמן לוקח לקבל היתר בניה עבורה?",
"acceptedAnswer": {
"@type": "Answer",
"text": "במסגרת הליך מקוצר (רפורמת הפרגולות), כמה זמן לוקח לקבל היתר בניה לסגירת מרפסת יכול להיות מהיר מאוד, לרוב בין 3-4 חודשים בלבד, כיוון שהבירוקרטיה בשלבים אלו מצומצמת יותר."
}
}
]
}
